川師遂寧項目部進度掃描

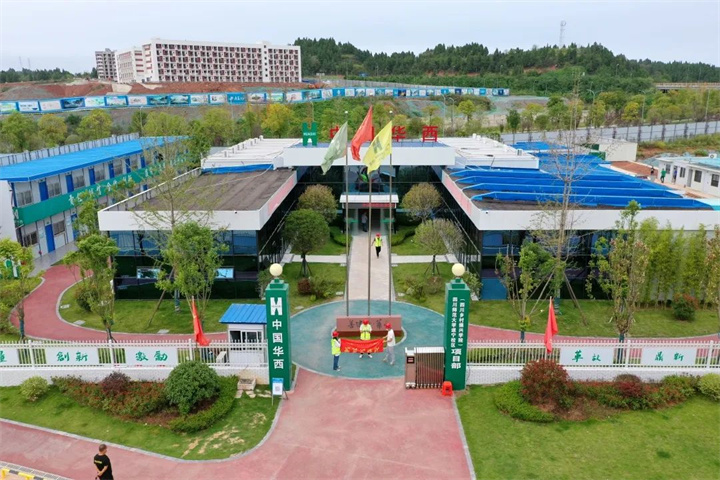

(川師遂寧校區項目部)
國慶假期,公司各重點項目不停工,項目職工主動放棄休息時間,堅守施工一線,搶時間、搶進度,提速度、提效率,多措并舉,萬箭齊發,加速推進項目建設,以項目最新進展沖刺四季度產值目標。
川師遂寧校區項目為完成既定產值目標,項目部在疫發展前期,開展閉環施工管理;在疫情封控期間,積極組織開展核酸檢測;在疫情得到初步控制后,積極統籌人員調配和材料運輸,為實現全面復工復產做準備。

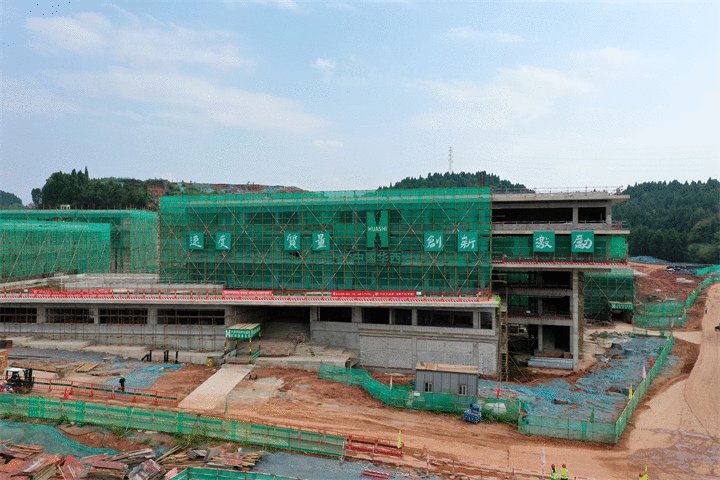

(總平施工現場)
國慶期間,項目執行半開放施工措施,嚴格把控進場人員信息,積極組織調度材料,確?,F(xiàn)場施工有序進行。據悉,國慶期項目預計將完成體育館看臺的預留預埋及總平140米電纜溝敷設、350米消防給水管敷設、170米生活給水管敷設、250米弱電排管以及各單體建筑持續開展室內二次配管、管道安裝和設備安裝的工作。
目前,項目5-11#宿舍、青年教師公寓進入穿電線階段,文旅、治理學院、東區食堂進入裝修配合階段,后勤樓主體結構完成,體育館已完成基礎底板防水,國際交流中心已完成樁基礎,總平管網主系統安裝完成68%,支線安裝完成35%。
青志愿 青擔當
在國慶假期期間,項目黨支部青年黨員易明玥、張開智積極報名加入了遂寧社區志愿者服務隊。
如今“150天大會戰”的已進入了攻堅沖刺階段,四川師范大學遂寧校區項目部全體人員將以“拼”的精神,“闖”的勁頭,“實干”的作風,確保完成今年的項目產值目標,為決勝“千億華西”貢獻全部力量。
(圖文素材/川師遂寧校區項目部 文/石茜茜)
